Pidpa legt in verschillende fasen van 400 tot 800 meter lang een nieuwe toevoerleiding aan tussen Heist-op-den-Berg en het waterproductiecentrum in de Smallerijt in Westerlo. Die leiding vervoert drinkwater naar de regio Mechelen en moet een sterk verouderde leiding uit de jaren ’50 en '60 vervangen.
In 2025 en de eerste helft van 2026 waren er werken in Hallaar en Hulshout. De werf schuift nu fase per fase op richting Westerlo via Stippelberg en Zoerleberg. De werken worden uitgevoerd door de firma Canalco. Er was een infovergadering op woensdag 19 augustus 2026 in De Zoerla.

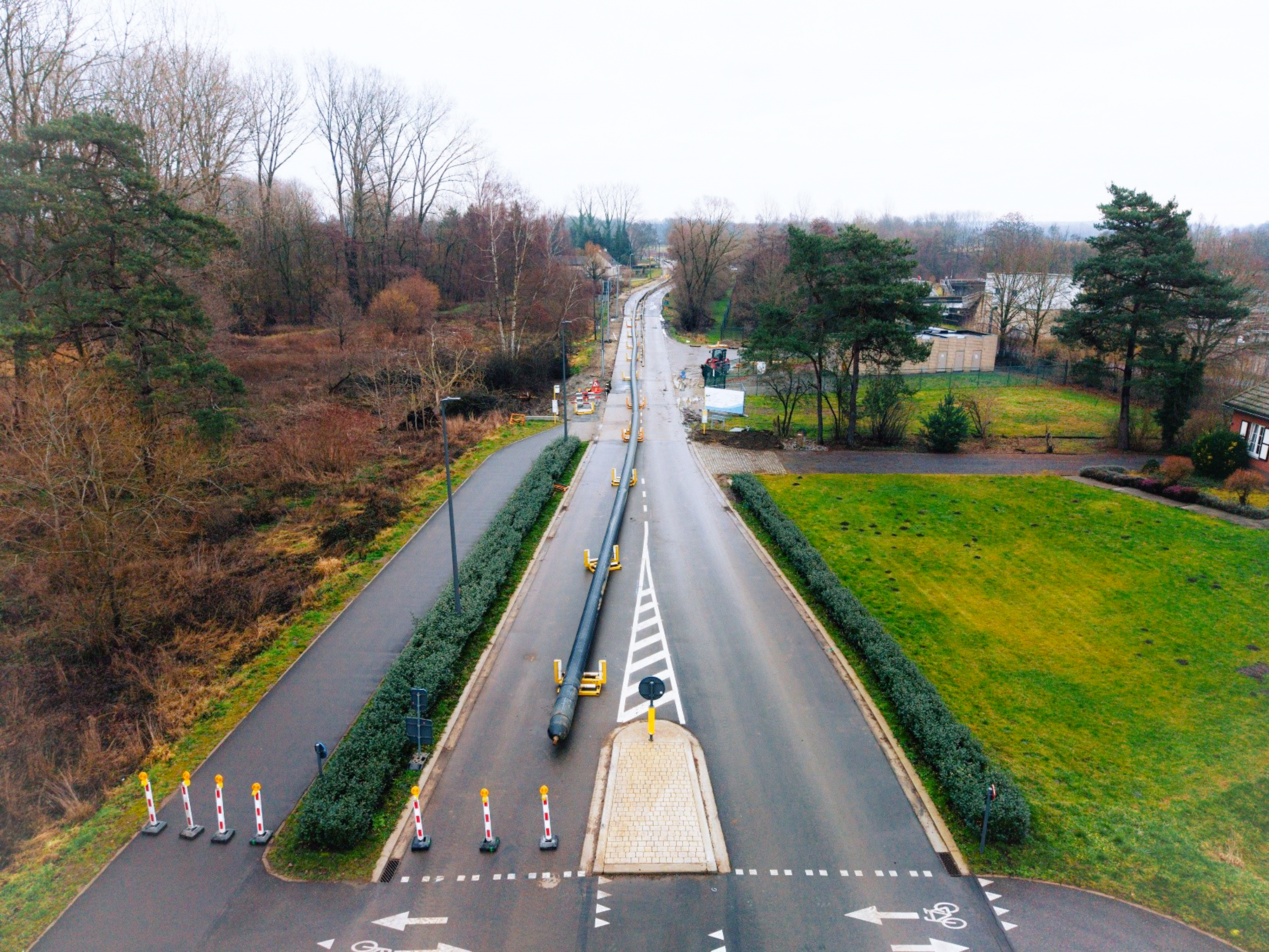

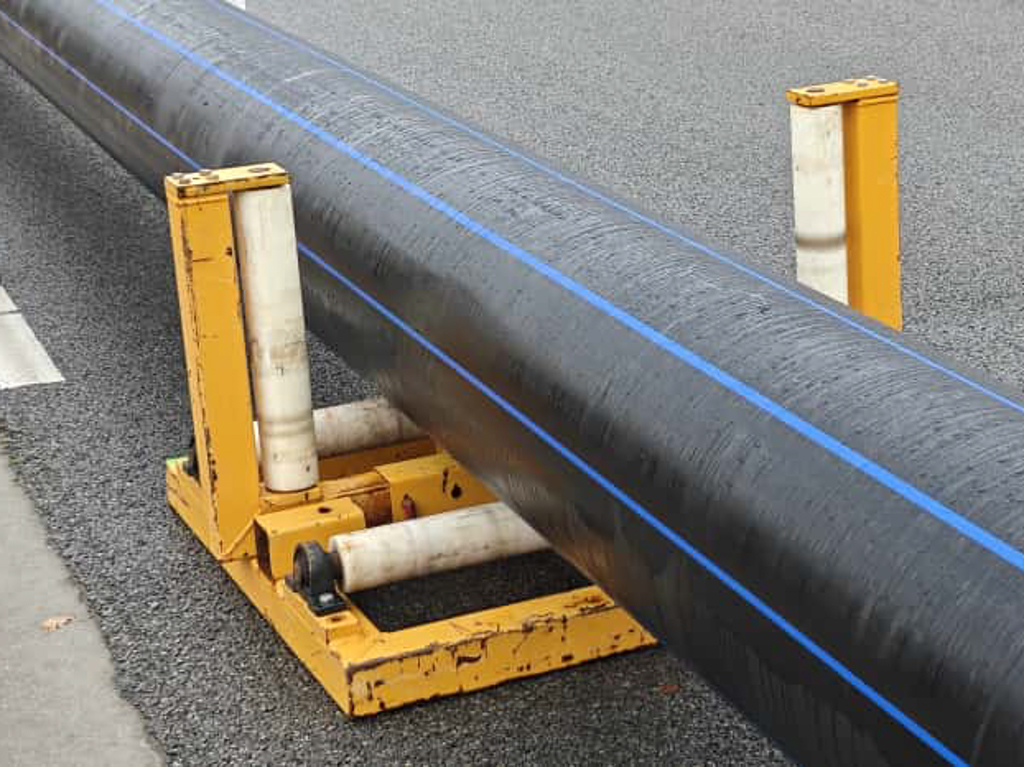

De werken gaan gepaard met grote hinder voor de omwonenden omdat er ter plaatse - in de laszone - buisdelen met een diameter van 56 centimeter en een lengte van 20 meter aan elkaar gelast worden tot één buis tot 800 meter lang. Die buis wordt daarna de grond ingetrokken tot een diepte van 15 meter, onder de rijweg. Daarvoor worden twee boorputten gemaakt in de rijweg: een intredeput en een uittredeput. Op het kruispunt met Hoog Heultje wordt gewerkt in een open sleuf.
- Fase 5 | Grote Baan 262 tot 455
afgerond De buis werd op woensdag 20 mei 2026 de tunnel ingetrokken.
- Fase 6 | Grote Baan 348 tot Hulshoutsesteenweg 2
afgerond De buis werd op donderdag 4 juni 2026 de tunnel ingetrokken.
- Fase 7 | Grote Baan 344 tot Hulshoutsesteenweg 2
afgerond De buis werd op vrijdag 4 september 2026 de tunnel ingetrokken.
- Fase kruispunt Hoog Heultje tot Stippelberg 319-290 | werken in open sleuf
31 augustus tot 30 oktober 2026 De werkzaamheden zijn gestart op 31 augustus. Canalco heeft vergunningen om de werken uit te voeren tot 30 oktober 2026. In deze fase maakt de aannemer geen gebruik van ondergrondse boringen zoals in de andere fasen, maar wordt de buis aangelegd in een open sleuf.
Werfzone
- Kruispunt van Hulshoutsesteenweg, Gravin de Merodestraat, Stippelberg en Hoog Heultje
- Stippelberg: van kruispunt tot huisnummer 319-290.
Deelfase A | Kruispunt aan de kant van de Hulshoutsesteenweg | afgerond
Deelfase B | Kruispunt aan de kant van de Stippelberg | afgerond
Deelfase C | Stippelberg: van het kruispunt tot huisnummers 319-290 | afgerond
- Fase 8 | Stippelberg 319-292 tot 255-220
5 oktober tot 6 november 2026 -
Waar wordt er gewerkt?
- Intredeput met boormachines voor woningen met huisnummers 310, 317 en 290 (rode pijl links)
- Uittredeput voor woningen met huisnummers 293, 291 en 289 (blauwe pijl)
- Laszone voor woningen met huisnummer 291 tot en met 253
Belangrijke data
- Startdatum voorbereidende werken: donderdag 8 oktober
- Boorwerken aan intredeput: maandag 12 tot en met vrijdag 23 oktober
- Intrekken leiding via uittredeput: in de week van 19 oktober
De planning is altijd afhankelijk van de weer- en werfomstandigheden.
Verloop van de werken
Canalco maakt in de rijweg een intredeput en een uittredeput. Aan de intredeput staan de boormachines. In de laszone worden de buisdelen aan elkaar gelast tot één lange leiding. Zodra de tunnel tussen de intredeput en de uittredeput klaar is, trekt de aannemer de lange leiding door de geboorde tunnel: van de uittredeput naar de intredeput. Daarna sluit hij dit leidingdeel aan op het vorige deel.
Verkeer
- Aan de intredeput: geen doorgaand verkeer mogelijk
- In de boorzone tussen de twee putten: plaatselijk verkeer mogelijk via Sint-Annekestraat
- Aan de uittredeput: doorgang voor plaatselijk verkeer in twee richtingen, beurtelings
- In de laszone: aan de pare zijde is plaatselijk verkeer mogelijk, buiten de werkuren van 7 tot 16 uur. Aan de onpare zijde enkel toegankelijk te voet of met fiets aan de hand. Let op: het lastoestel staat opgesteld aan huisnummer 253-218, daar is de straat de hele periode volledig afgesloten.
- Er zijn geen zijstraten afgesloten.
Bereikbaarheid van woningen
- Laszone:
Je oprit is niet bereikbaar langs de onpare zijde. Plaats je auto buiten de werfzone. Op regelmatige afstanden worden er trapjes geplaatst zodat je te voet over de leiding kan. - Zone tussen intredeput en uittredeput:
Je oprit is bereikbaar. - Hulpdiensten
Brandweer, politie en ambulances zijn goed op de hoogte van de wegafsluitingen. Bij interventies krijgen ze altijd voorrang in de hele werfzone.
- Fase 9 | Stippelberg 295-264 tot 183-158
19 oktober tot 27 november 2026 -
Waar wordt er gewerkt?
- Intredeput met boormachines voor woningen met huisnummers 295, 293 en 291 en 264, 262 en 260 (rode pijl links)
- Uittredeput voor woningen met huisnummers 259 en 257 (blauwe pijl)
- Laszone voor woningen met huisnummer 192 (aan de Kwachtstraat) tot en met 158 (rode pijl en blauwe lijn)
- Boorzone tussen intredeput en uittredeput (groene lijn)
Belangrijke data
- Startdatum voorbereidende werken: maandag 19 oktober
- Boorwerken aan intredeput: woensdag 21 tot en met vrijdag 30 oktober
- Intrekken leiding via uittredeput: in de week van 26 oktober
De planning is altijd afhankelijk van de weer- en werfomstandigheden.
Verloop van de werken
Canalco maakt in de rijweg een intredeput en een uittredeput. Aan de intredeput staan de boormachines. In de laszone worden de buisdelen aan elkaar gelast tot één lange leiding. Zodra de tunnel tussen de intredeput en de uittredeput klaar is, trekt de aannemer de lange leiding door de geboorde tunnel: van de uittredeput naar de intredeput. Daarna sluit hij dit leidingdeel aan op het vorige deel.
Verkeer
- Aan de intredeput: geen doorgaand verkeer mogelijk
- In de boorzone tussen de twee putten: plaatselijk verkeer mogelijk via Kwachtstraat
- Aan de uittredeput: doorgang voor plaatselijk verkeer in twee richtingen, beurtelings
- Aan het begin van de laszone ter hoogte van de Kwachtstraat is de rijweg afgesloten
- In de laszone: aan de onpare zijde is plaatselijk verkeer mogelijk tussen 16 uur 's avonds en 7 uur 's morgen (tijdens werkuren enkel te voet of met fiets aan de hand)
- Er zijn geen zijstraten afgesloten.
Bereikbaarheid van woningen
- De opritten van huisnummers 158 tot en met 192 (kant pare huisnummers) zijn niet bereikbaar met de auto van maandag 19 tot en met donderdag 29 oktober. Plaats je auto buiten de werfzone voor de start van deze periode. Op regelmatige afstanden zijn er trapjes geplaatst zodat je te voet over de leiding kan. Je kan de zone tussen je woning en de buis gebruiken om je woning te voet te bereiken.
- De opritten van huisnummers 185 tot en met 227 (kant onpare huisnummers) zijn niet bereikbaar met de auto op werkdagen van maandag 19 tot en met donderdag 29 oktober van 7 tot 16 uur. Plaats je auto elke werkdag voor 7 uur buiten de werfzone, op een plaats waar dat reglementair toegelaten is
- De opritten van woningen aan de intredeput en de uittredeput zijn niet bereikbaar met de auto.
- Andere opritten in de werfzone blijven bereikbaar (met uitzonderingen van erg korte periodes voor werfverkeer)
Huisvuil
- Voor de bewoners van Stippelberg 158 tot en met 192 (pare huisnummers)
Zet je huisvuilzakken en huisvuilbakken de avond voor de ophaling buiten aan het verzamelpunt. Het verzamelpunt zal te herkennen zijn door een bord met opschrift: Tijdelijk verzamelpunt – vuilnisbakken. De aannemer zorgt er voor dat het afval dat aan het verzamelpunt staat, opgehaald kan worden door de afvalbeheerder. Je haalt de lege vuilnisbakken zelf terug op aan het verzamelpunt. - Voor de bewoners van de rest van de werfzone verandert er niets
- Fase 13 | Stippelberg 87-72 tot Zoerleberg 5
9 november 2026 tot 18 december 2026 -
Meer info volgt
- Fase 10 | Stippelberg 263-230 tot 99-78
4 januari 2027 tot 19 februari 2027 Meer info volgt
- Fase 11 | Stippelberg 183-158 tot 1-2
1 februari 2027 tot 19 maart 2027 Meer info volgt
- Fase 12 | Stippelberg 183-158 tot 1-2
1 maart 2027 tot 16 april 2027 Meer info volgt
Meer info
- meldpunt@westerlo.be en 014 53 92 40
- leidingenprojecten@pidpa.be
- projectleider Stefan Tamble van aannemer Canalco: 0477 67 01 55
